Januar 2017

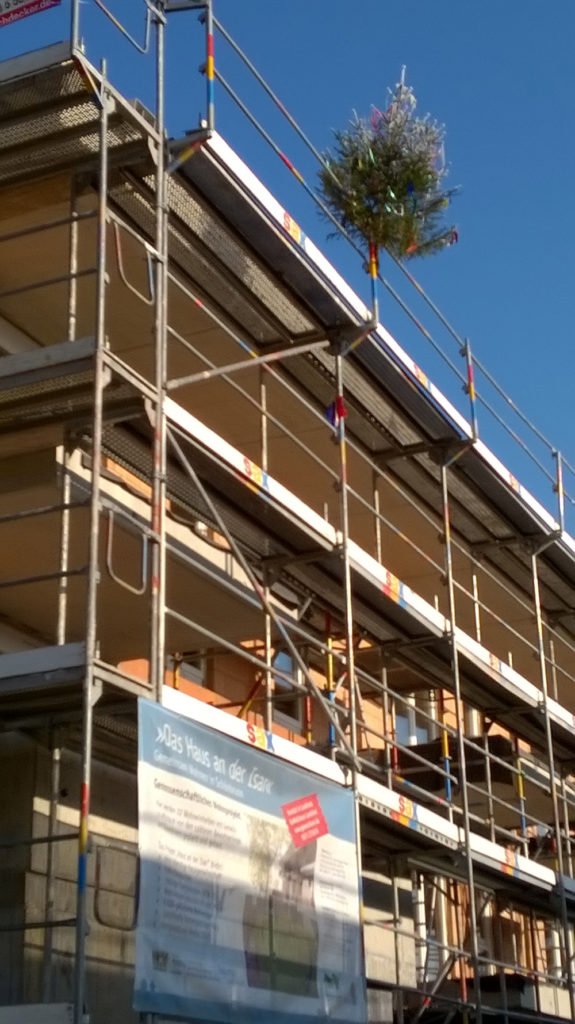

01.01.2017 Während der Weihnachtstage ist unser mit bunten Bändern geschmücktes „Firstbäumchen“ zum Weihnachtsbaum mutiert. Das zweite Bild zeigt, wie wunderbar es in unserer unmittelbaren Nachbarschaft, auf dem ehemaligen Truppenübungsplatz an kalten Wintertagen ist. Baubilder werden in nächster Zeit weniger werden. Unsere beiden Gebäude sind winterfest und alle Wohnungen mit Bautüren verschlossen.
November 2016

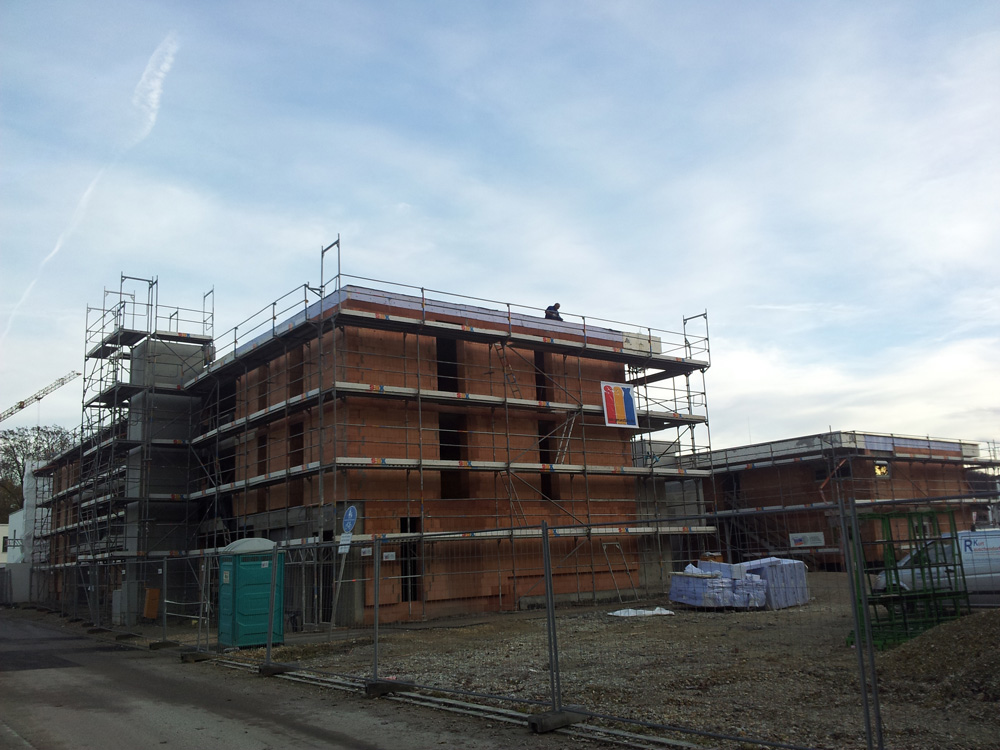

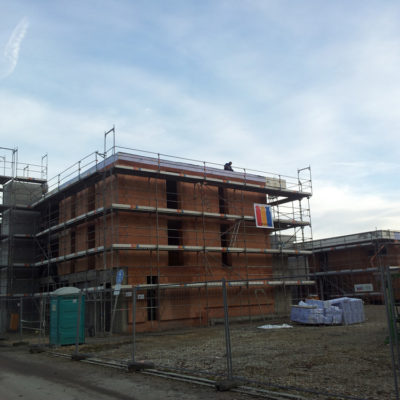

21.11.16 Freier Blick in den Himmel!
Der Kran ist weg!

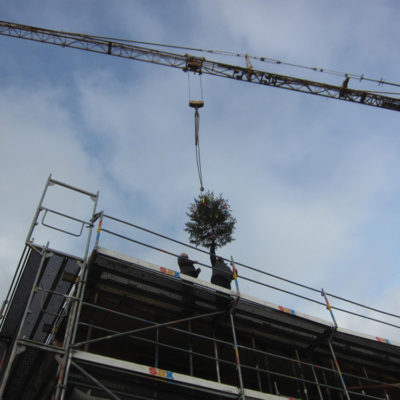

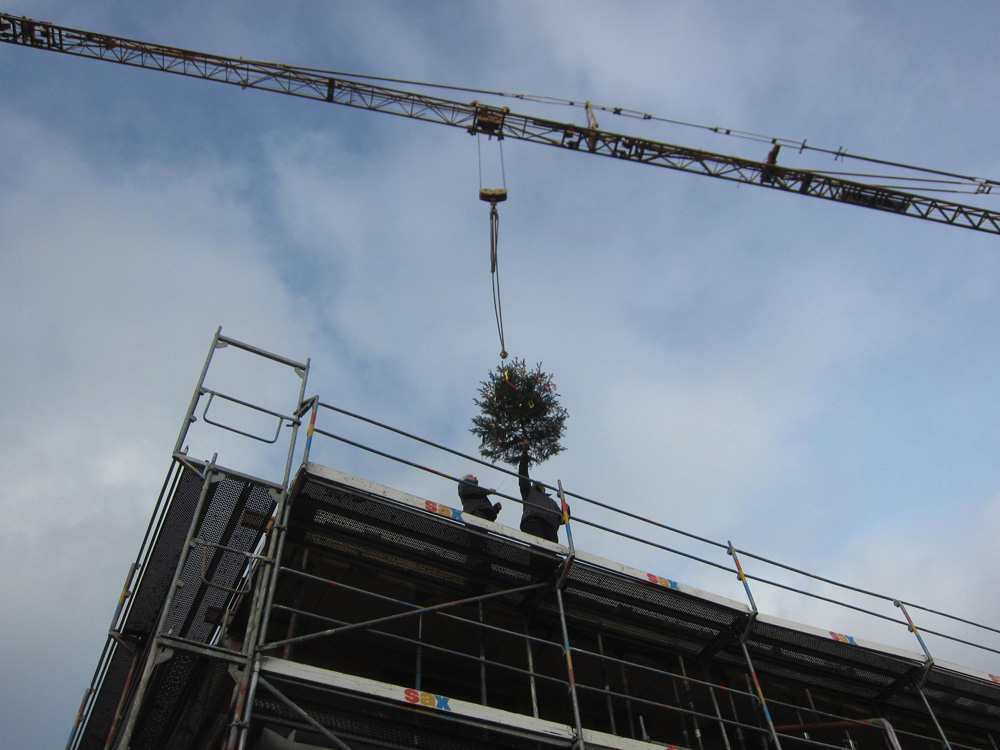

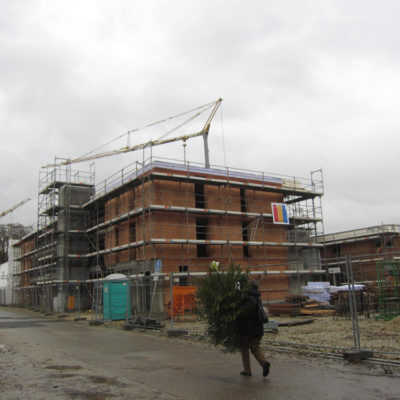

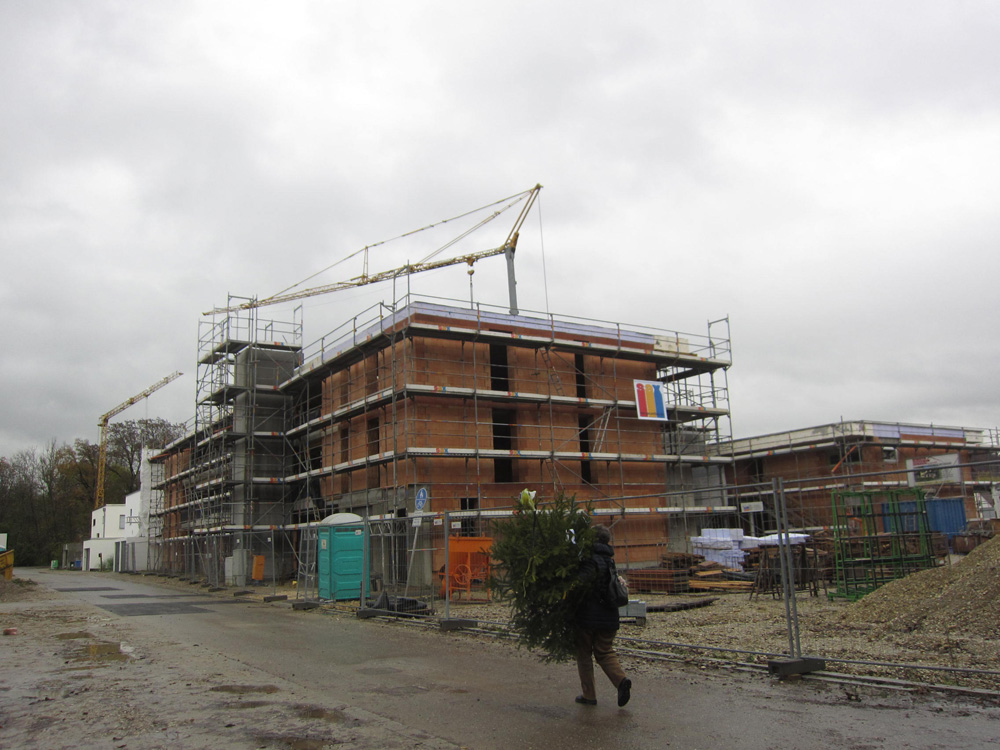

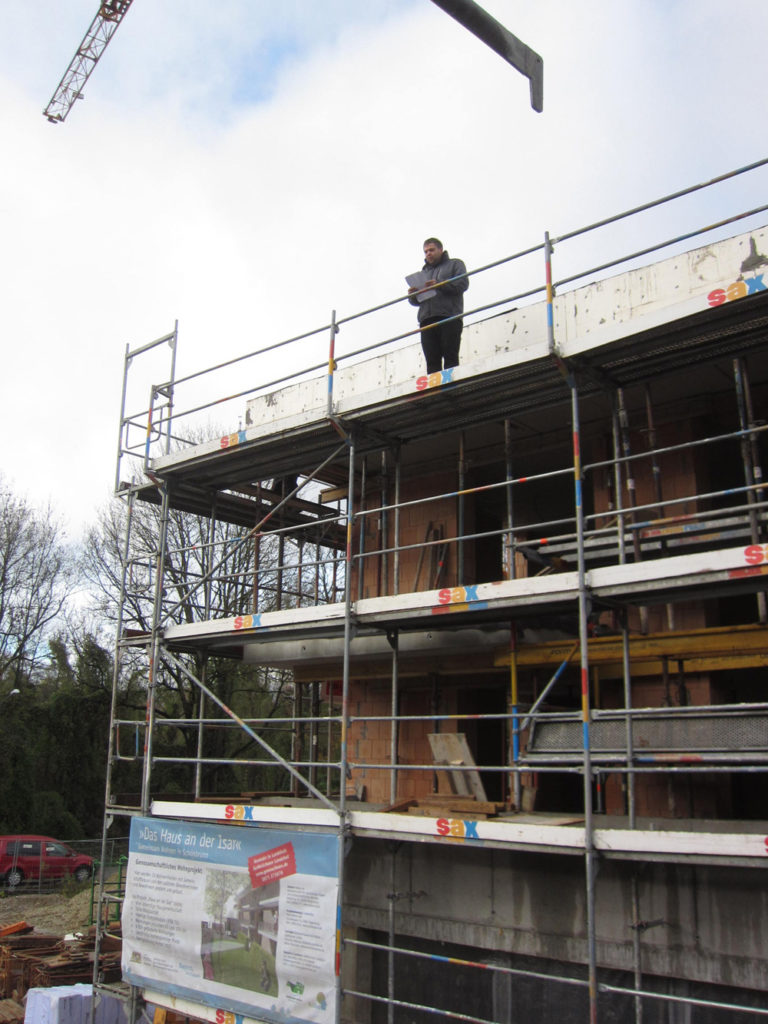

11.11.16 Richtfest! Rechtzeitig für die beginnende Winterzeit sind unsere beiden Gebäude gedeckt, Zeit also für das Richtfest. Die Ehre gaben uns, der NaBau eG Regensburg und mit ihr der GeWoSchoen Landshut: Oberbürgermeister Hans Rampf, 2. Bgm. Dr. Thomas Keyßner, Ltd. Baudirektor Johannes Doll, Johanna Sieber (Amt für Stadtentwicklung und Stadtplanung), Vertreter der Landshuter Zeitung und von Donau TV. Mit uns feierten unsere Planer Roswitha Näbauer (Zwischenräume) und Fachplaner Helmut Wartner (zeit + raum), M. Betz-Schreiber (w-plan.de) sowie unsere Bauleiter Bernhard Paringer und Thomas Neumeister (Neumeister & Paringer) und – allen voran – gesund und unfallfrei und zurecht stolz auf den termingerechten und im Kostenrahmen bleibenden Baufortschritt die Trupps unseres Baumeisters Thomas Widmann, Dingolfing und die Dachdecker und Spengler der Fa. Liebl & Walter mit ihrem Chef Herrn Liebl.
Oktober 2016

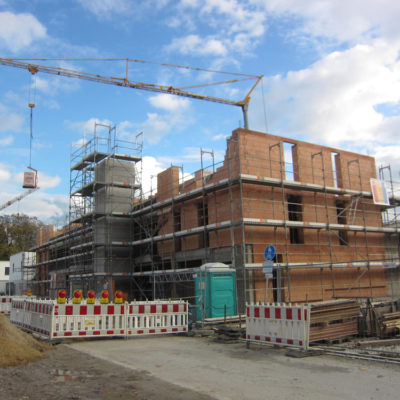

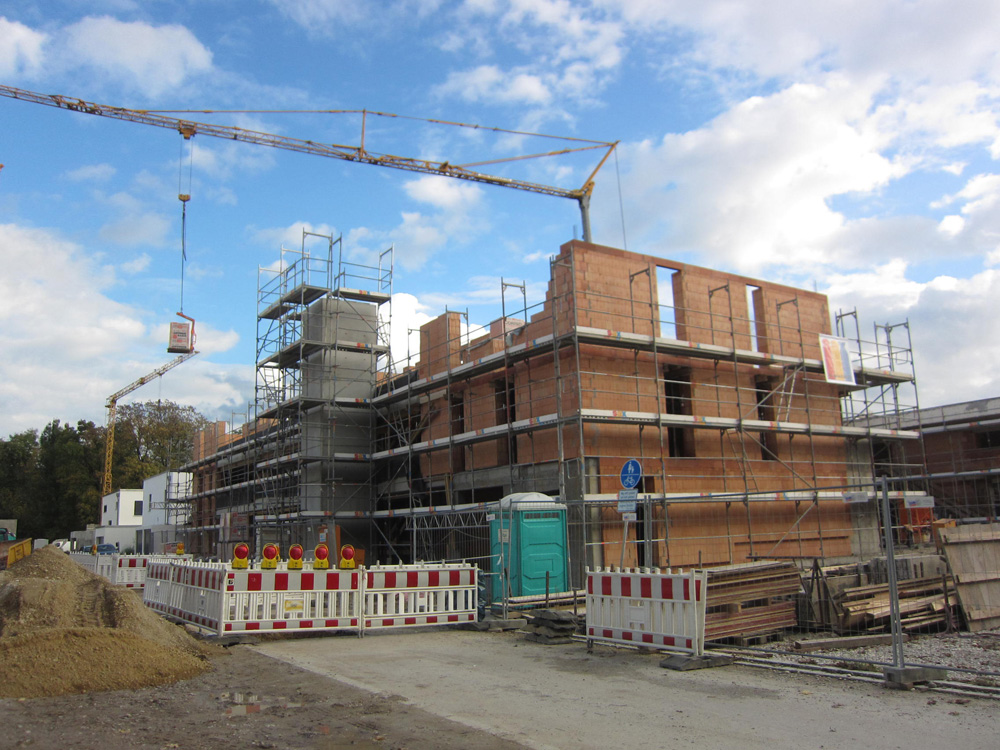

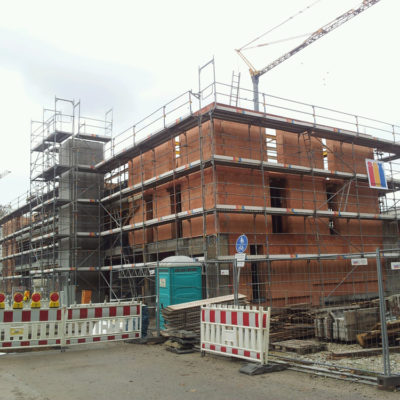

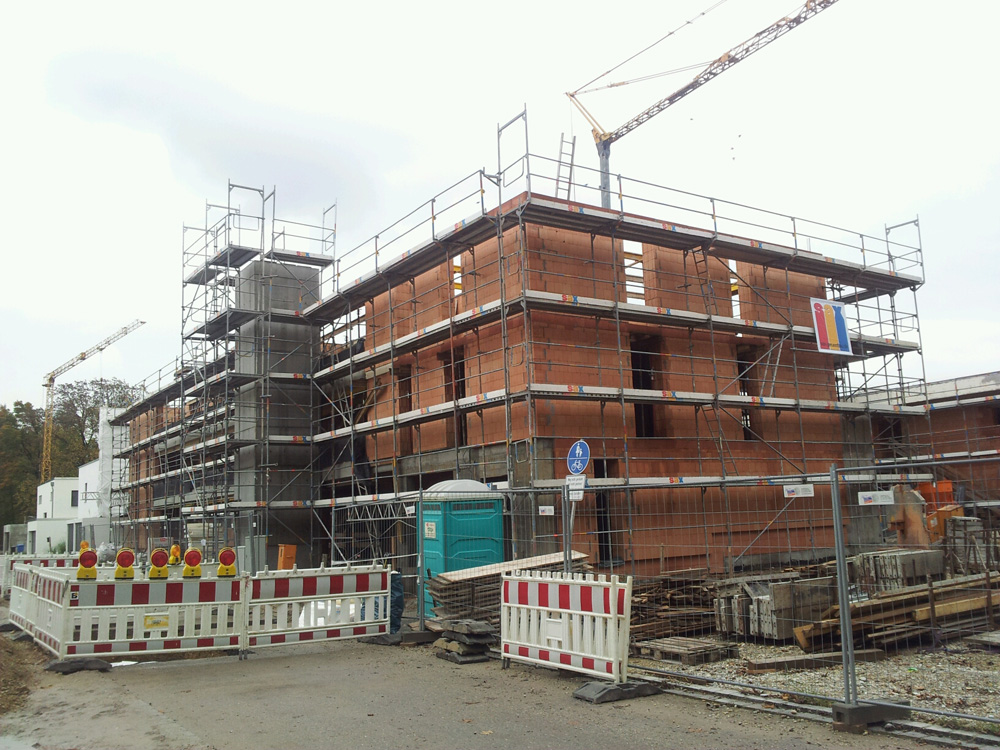

20/25.10.16 Schauen Sie unserem Haus N beim Wachsen zu!
09.10.16 Endlich ist es so weit: Wir können das erste Mal gemeinsam unsere Baustelle besichtigen! Haus S ist bereits „notgedeckt“, der Innenausbau könnte beginnen. Im Haus N wird in Kürze die Decke des 1. OG gegossen. Nur gut, dass uns unser Bauleiter, Architekt Bernhard Paringer erklärt, dass alle Wohnungen im Rohbau kleiner wirken. Und – wunderbar die Mitteilung: Wir sind exakt im Zeitplan und der Kostenberechnung! So kann’s gerne weitergehen.
September 2016

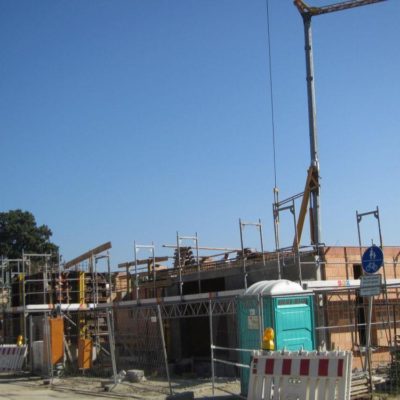

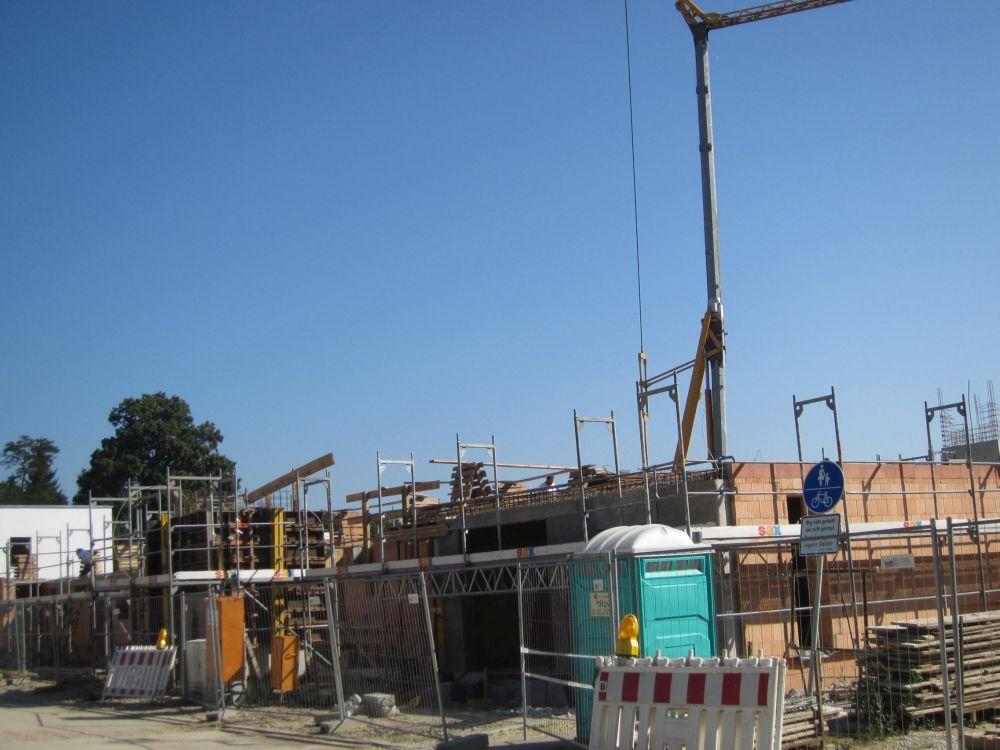

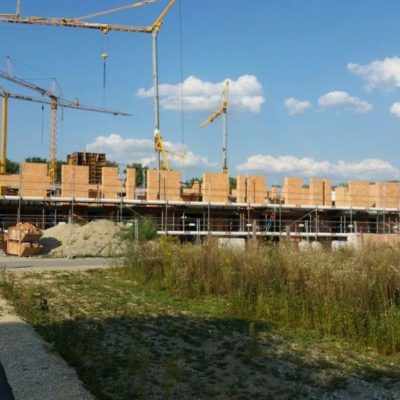

11.09.16 Haus Nord: die Grundmauern im EG sind inzwischen fertig. Das Gießen der Bodenplatte für das 1. OG steht an.
Haus Süd: Die erforderliche Bauhöhe ist bald erreicht!
August 2016

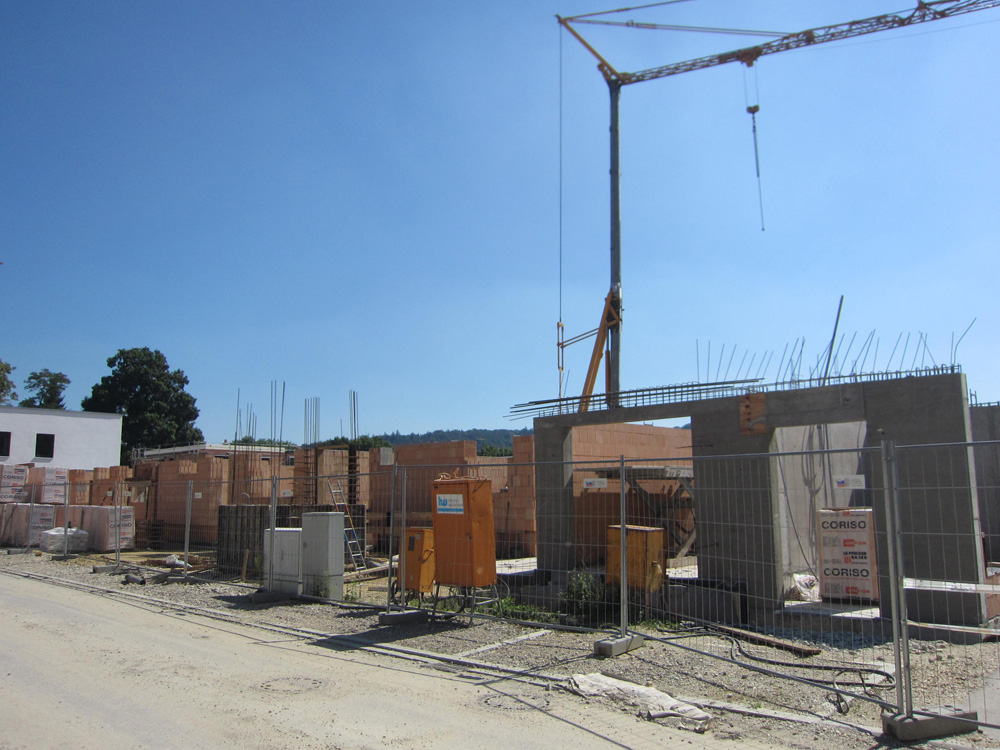

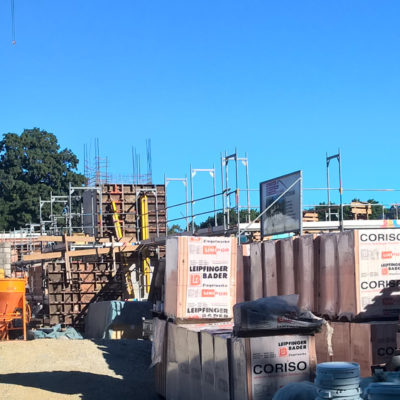

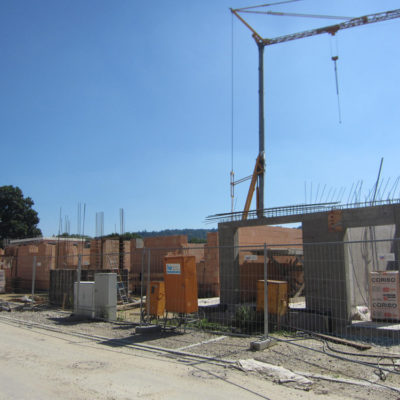

25. und 27.8.16 Während die Mauern für’s Haus Nord himmelwärts streben, wächst vor dem Haus Süd der Aufzugsschacht.

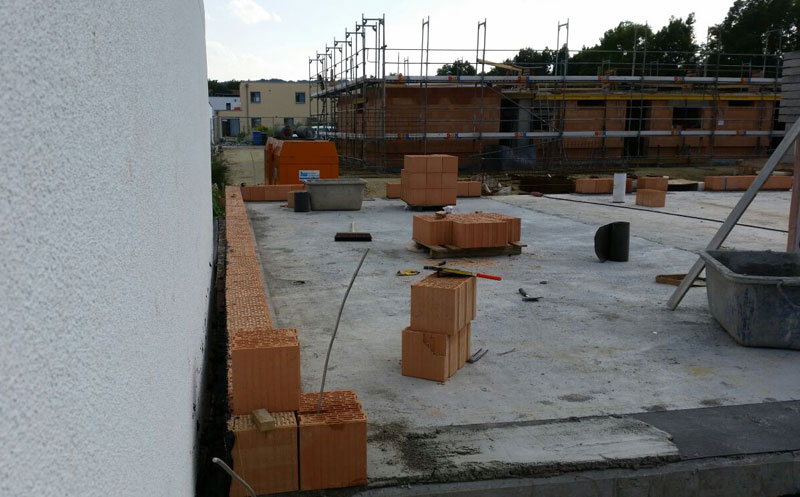

16.08.16 Haus Süd: Ist die Bodenplatte schon gegossen? Wir können ja nur von außen schauen. Eindeutig aber ist: Nun wird auch schon am Haus Nord gemauert.

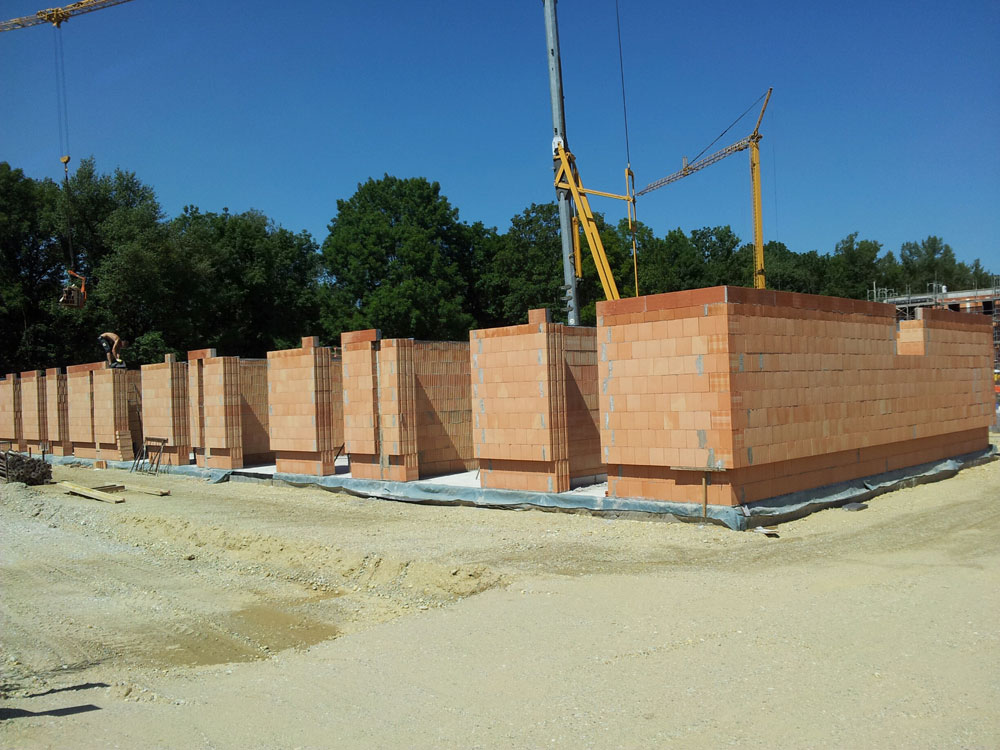

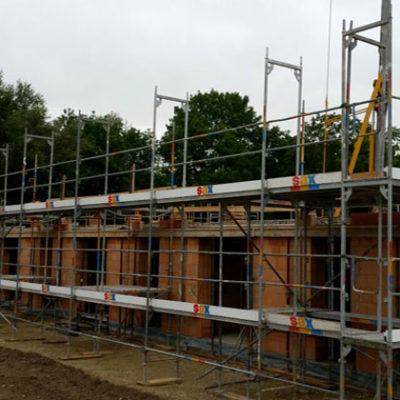

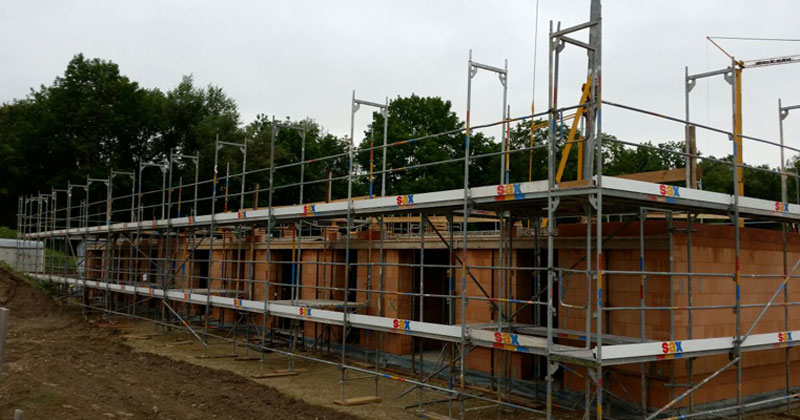

08.08.16 Haus Süd ist fertig für das Aufbringen der Bodenplatte zum 1. OG.
Juli 2016

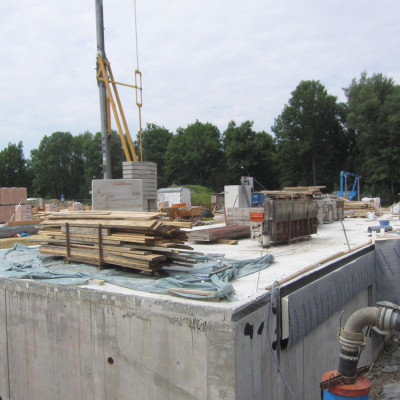

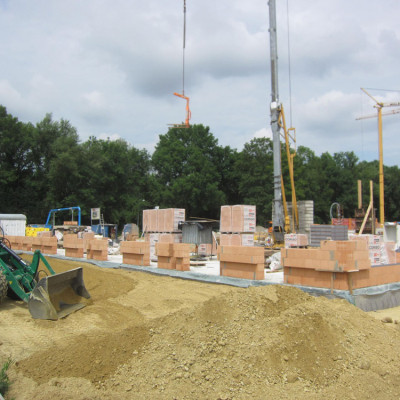

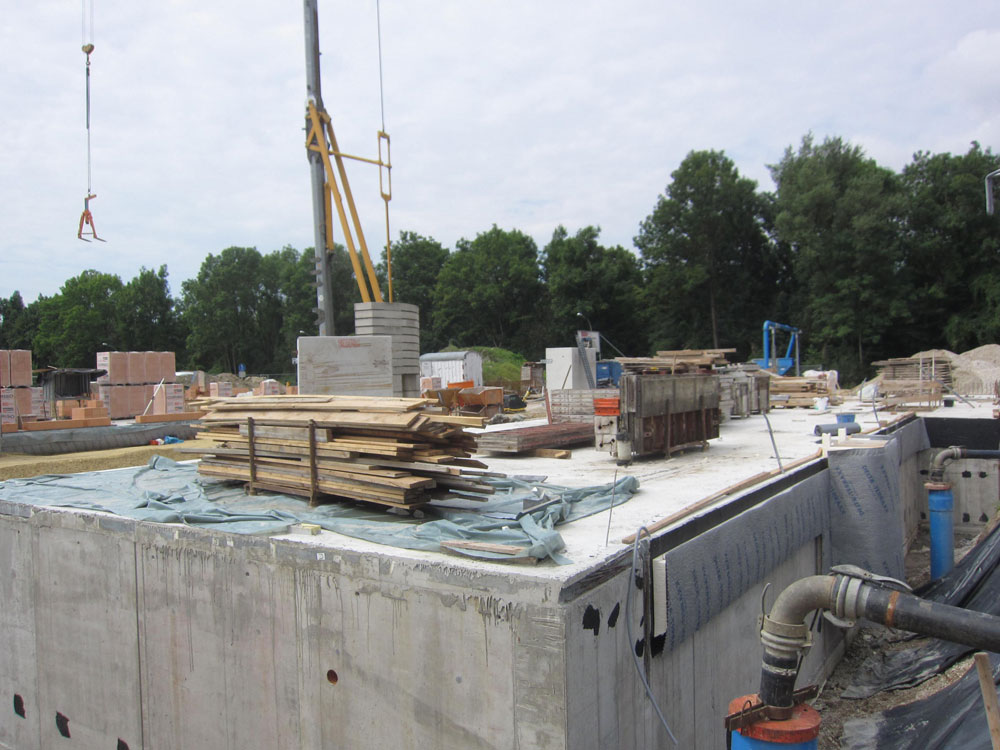

27.07.16 Der Keller von Haus Nord ist fertig gegossen, die Grundstruktur vom Haus Süd gut erkennbar.

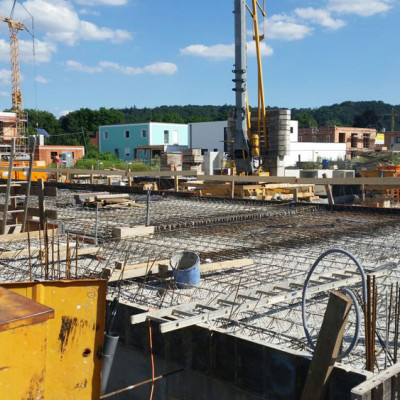

19.07.16 Die Vorbereitungen für das Gießen der Kellerdecke sind abgeschlossen.

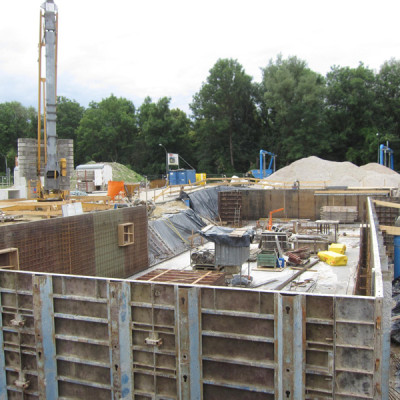

03.07.16 Es ist beeindruckend, wie schnell sich auf unserer Baustelle was tut. In Kürze wird der Keller gegossen werden und – die Wasseruhr läuft und läuft.
Juni 2016

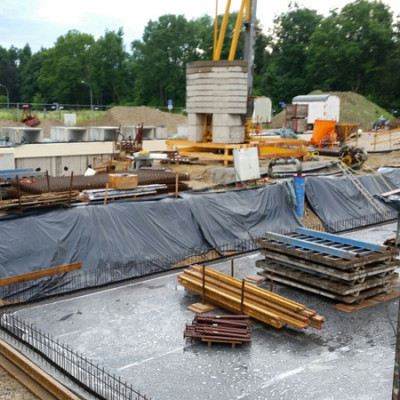

30.06.16 Der Kellerboden (Haus Nord) ist gegossen. Die Vorrichtungen für die Wasserhaltung sind immer wieder beeindruckend.

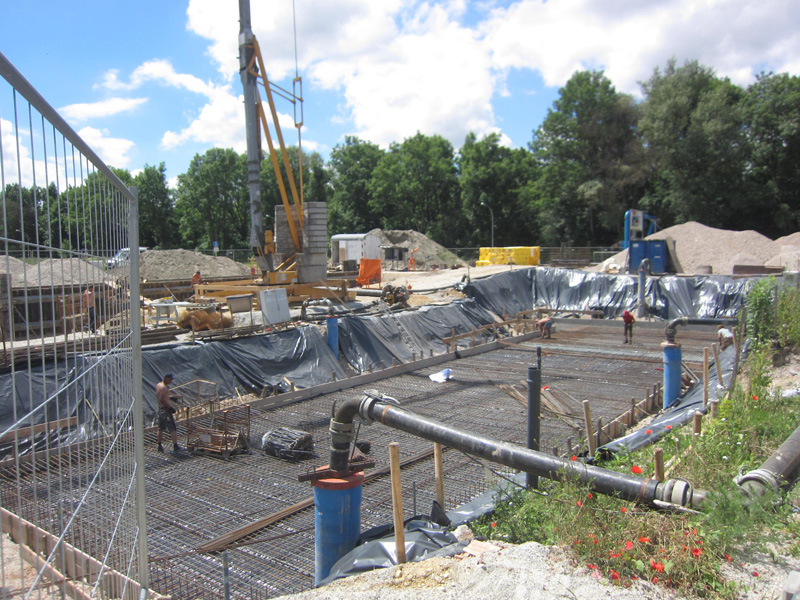

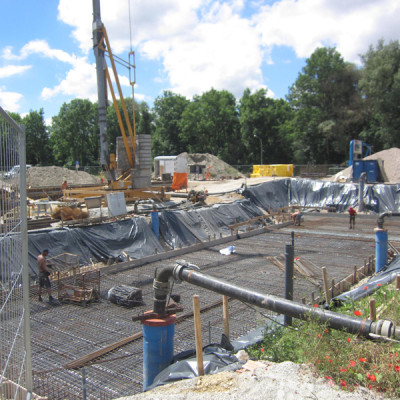

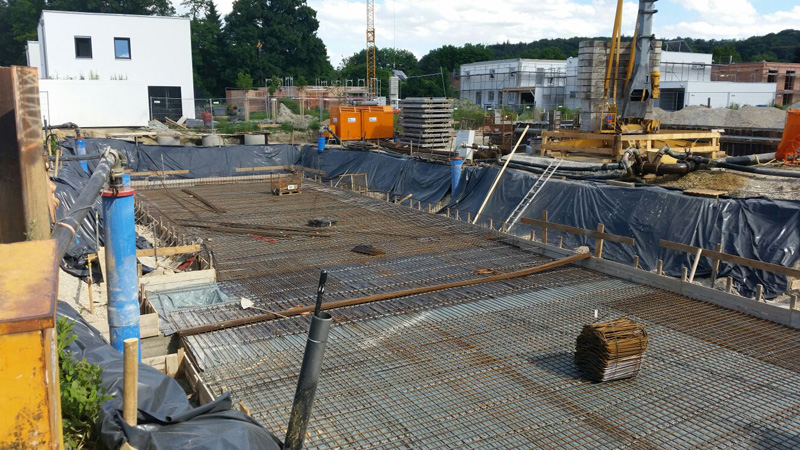

22.06.16 In Kürze wird der Keller unter Haus Nord gegossen werden.

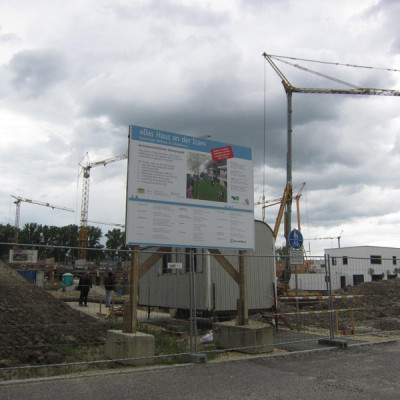

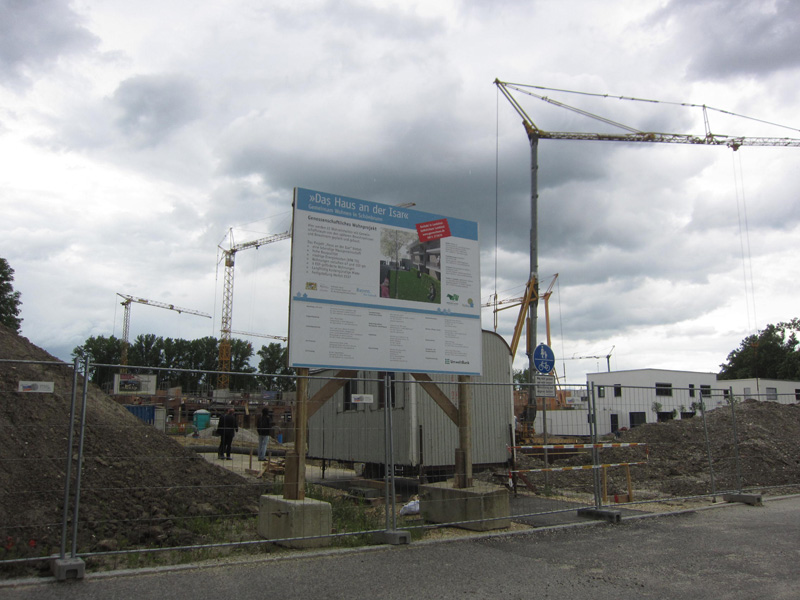

15.06.16 Endlich ist es so weit: unser Spatenstich mit illustren Gästen. Die NaBau Vorstände Barbara Krause und Michael Kroll können bei strahlendem Sonnenschein u. a. OB Hans Rampf, 2. Bgm. Dr. Thomas Keyßner, Herrn Huber, Reg. v. Ndb, Johann Winklmaier, Liegenschaftsamt, unseren Bauleiter Bernhard Paringer und den Grünplaner Helmut Wartner sowie von der Kredit gebenden Umweltbank Nürnberg die Herren Welke und Raum begrüßen. Unsere Mitglieder finden mit Vertretern der Medien und neuen Interessenten ins Gespräch. Im Hintergrund wird am Kriechkeller für das Haus Süd gearbeitet und – beim Verlassen des Geländes ziehen über unserer Bautafel die nächsten Gewitterwolken auf. Prost!
07.06.16 Janine und Nina besichtigen die Baustelle. Der Kriechkeller für Haus S ist bereits ausgehoben.

Am 03.06.16 sind unsere Werbebanner wieder richtig montiert und die provisorische Bautafel ist angebracht.
Mai 2016

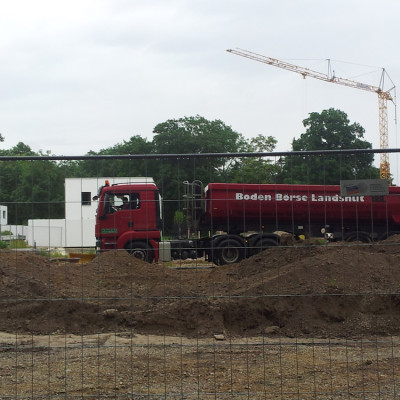

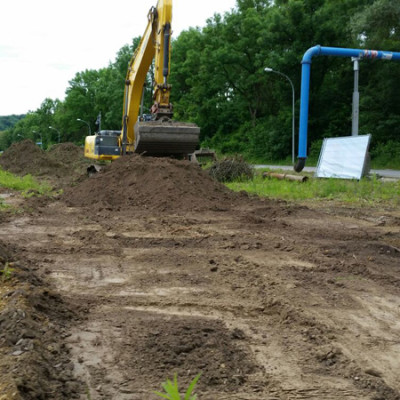

Endlich ist es so weit: Am 31.05.16 treffen die ersten Bagger auf unserem Grundstück ein. Bis zum Nachmittag haben schon große Erdbewegungen stattgefunden.
